Contrato de empreitada: materiais, medições e entrega da obra
Saiba definir materiais, etapas, medição e recebimento no contrato de empreitada. Veja cuidados com alterações de projeto e responsabilidade pela obra.

A empreitada costuma começar com um orçamento e um desenho, mas a execução depende de decisões que precisam estar no contrato. Quem fornece os materiais, como o avanço será medido e quando a obra poderá ser recebida são pontos que interferem diretamente no preço e na responsabilidade de cada parte.
Empreitada de mão de obra ou com materiais
O contrato de empreitada organiza a entrega de uma obra definida. A primeira decisão é registrar se o empreiteiro fornecerá apenas o trabalho ou também os materiais. O art. 610 do Código Civil trata dessa distinção. Uma proposta que diz apenas construção de sala comercial deixa em aberto quem compra revestimentos, transporta insumos e suporta desperdícios. O documento precisa transformar o orçamento em tarefas verificáveis, com projeto identificado por versão e descrição do que ficará fora do preço.
Compare duas propostas para a mesma parede: uma inclui alvenaria e acabamento; outra inclui somente a montagem. O valor menor pode esconder despesas que serão pagas diretamente pelo dono da obra. Liste marcas ou requisitos técnicos, quantidades estimadas e tratamento das sobras. Evite aceitar a expressão materiais de primeira qualidade sem especificação. Quem recebe material inadequado deve comunicar a incompatibilidade antes de aplicá-lo, preservando fotos e registros da inspeção.
Medição não é pagamento por calendário
Um cronograma financeiro que prevê parcelas a cada quinze dias pode liberar quase todo o preço antes de a obra atingir o avanço esperado. A medição deve observar etapas físicas e critérios de aprovação. Para uma instalação elétrica, por exemplo, passagem de conduítes, montagem de quadro e testes são eventos diferentes. Estabeleça qual evidência será apresentada, quem confere e como será resolvida divergência entre o relatório do empreiteiro e a verificação do contratante.
Não deixe a palavra concluído definir sozinha o vencimento. Se uma etapa inclui teste de funcionamento, a instalação aparente não basta. Faça a conferência com profissional habilitado quando o serviço exigir conhecimento técnico. Documente o valor correspondente ao que foi aceito e a justificativa do que permanece pendente. Uma divergência pontual pode exigir ajuste localizado; ela não autoriza automaticamente reter pagamentos de etapas independentes já executadas e aceitas.

Alteração de projeto precisa de preço e prazo
O pedido de trocar o acabamento durante a execução pode alterar a compra de material, a sequência do serviço e a data de entrega. Registre a solicitação, o impacto calculado e a aprovação antes de executar o adicional. Uma conversa informal no canteiro não é uma boa forma de controlar orçamento. Identifique o responsável autorizado a mudar o projeto e preserve a versão original, inclusive para distinguir correção de defeito de ampliação do objeto.
Imagine que o contratante inclua um banheiro que não estava no memorial. Esse pedido exige orçamento adicional e análise de instalações. Já refazer uma parede executada fora do projeto não é, por esse motivo, um novo serviço remunerável. Para organizar alterações mais extensas, consulte o guia de termo aditivo. O aditivo deve registrar o serviço acrescentado, a compensação financeira e as novas datas, sem apagar as obrigações de correção anteriores.
Recebimento, segurança e documentação técnica
Prepare um termo de entrega com lista de verificações, fotografias e pendências. A aprovação visual não elimina a possibilidade de defeito que só aparece em uso. O art. 618 do Código Civil prevê responsabilidade por solidez e segurança nas situações que descreve; não significa que toda manutenção estética tenha o mesmo regime. A definição aplicável depende da obra, dos materiais, do profissional responsável e da natureza do problema identificado.
O contrato também precisa atribuir a obtenção de licenças e a documentação de responsabilidade técnica exigível. Confira as normas de segurança pertinentes ao serviço e à equipe, inclusive a NR-18 quando aplicável. Se houver dúvida estrutural, a revisão técnica deve ocorrer antes da execução. Uma cláusula que atribui tudo ao empreiteiro não dispensa o contratante de seus próprios deveres legais ou de impedir a continuidade de trabalho em condição insegura.

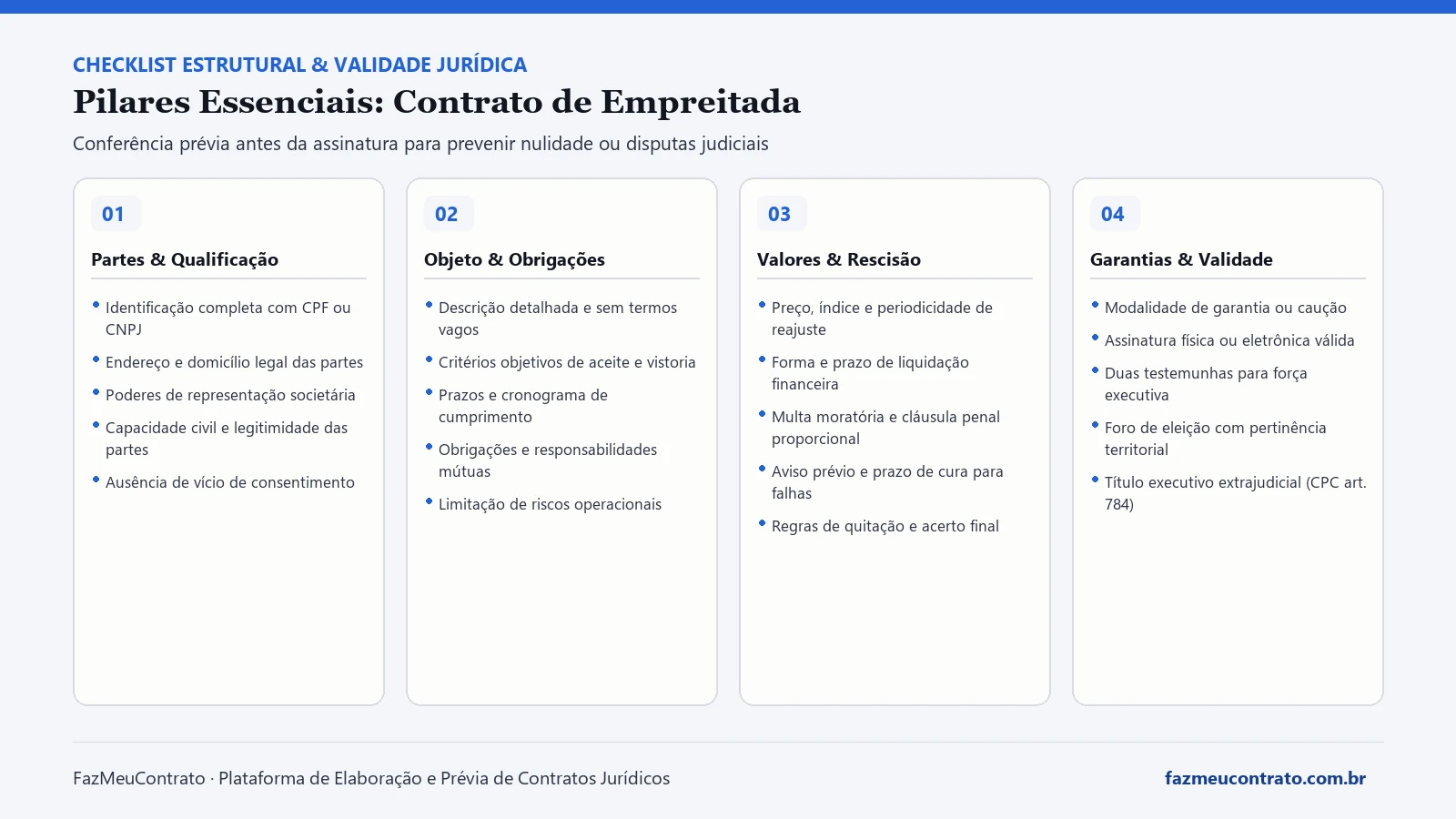

Checklist para negociar e preencher o contrato
Antes da assinatura, reúna projeto atualizado, memorial, orçamento discriminado, cronograma e identificação do responsável técnico. Em uma obra de loja, confira também horários permitidos, acesso de fornecedores e restrições do condomínio. A administração pode limitar transporte de materiais ou desligamento de energia. Essas condições devem chegar ao empreiteiro antes do orçamento final, pois interferem na produtividade e no planejamento da execução.
Use o contrato de empreitada para organizar as informações e conferir as condições próprias da operação. Antes de finalizar, compare o objeto com a proposta aceita, confira datas e pagamento e verifique quem tem poderes para assinar. Não preencha campos com dados inventados para conseguir avançar no formulário. Informações ainda não confirmadas devem ser resolvidas com a outra parte antes de usar o documento.
| Ponto | O que registrar | Finalidade |
|---|---|---|
| Materiais | Responsável, especificação e entrega | Distinguir mão de obra e insumos |
| Medições | Etapa física e critério de aceite | Relacionar pagamento ao avanço |
| Adicionais | Autorização, custo e nova data | Controlar mudanças |
| Recebimento | Checklist e pendências | Documentar o estado da obra |
Como revisar o acordo e preservar os registros
Depois de preencher, leia o conjunto como uma operação única. As datas precisam ser viáveis, o preço deve corresponder ao que foi descrito e o procedimento de aprovação precisa ter um responsável. Confira se os anexos estão identificados e disponíveis a ambas as partes. Um documento que menciona proposta ou memorial sem anexar a versão aceita cria dificuldade justamente quando surge diferença sobre o que deveria ser entregue.
Obras estruturais e intervenções sujeitas a licenças exigem avaliação técnica e documentação própria; o modelo não substitui projeto ou responsabilidade profissional. Se houver condição especial, garantia, exigência regulatória ou incompatibilidade entre o formulário e a negociação, revise o instrumento antes de assinar. Preserve proposta, aprovações, comprovantes e registros de entrega em local acessível. Esses documentos ajudam a conferir obrigações e a apurar divergências, sem transformar o contrato em promessa de que nunca haverá problema.
Coloque a cláusula no contrato
O modelo de Contrato de Empreitada monta essas cláusulas com os seus dados em etapas curtas. A prévia é grátis e o contrato completo custa R$ 19,90, enviado pelo WhatsApp após o pagamento.
Perguntas frequentes
Empreitada inclui os materiais?
O art. 610 do Código Civil admite empreitada de trabalho ou de trabalho e materiais. O fornecimento de materiais depende da lei ou do ajuste, e deve ficar expresso no documento.
A medição vale como recebimento definitivo?
A medição registra avanço físico e pode fundamentar pagamento parcial. O recebimento final deve conferir o objeto inteiro, apontar pendências e preservar a apuração de vícios ocultos.
Como preencher o objeto deste modelo?
Descreva as entregas, os limites e as condições da operação, identificando anexos e versões aprovadas. Evite expressões abertas que não permitam conferir o que foi contratado.
Como registrar uma mudança após a assinatura?
Documente o novo escopo, preço e prazo por escrito, com aceitação de representantes autorizados. Preserve a versão anterior para conferir o que foi alterado e as obrigações pendentes.
O preenchimento substitui a revisão do caso?
Não. O formulário organiza informações e cláusulas gerais, mas operações reguladas, garantias, relações de consumo e particularidades das partes podem exigir adaptação jurídica.
Fontes consultadas
- Código Civil, texto compiladoPresidência da República
- Norma Regulamentadora 18, segurança na construçãoMinistério do Trabalho e Emprego
Conteúdo informativo geral. A operação e o regime jurídico aplicável podem exigir adaptação e revisão por profissional habilitado antes da assinatura.
Conteúdo publicado por Redação FazMeuContrato no FazMeuContrato. Correções e sugestões de pauta são bem-vindas pela página de contato.
Continue lendo
Contrato de prestação de serviços: as cláusulas que decidem a briga futura
Escopo vago, prazo sem marcos, reajuste esquecido e rescisão sem regra são os quatro pontos que transformam um serviço comum em disputa meses depois da entrega.
Como fazer termo aditivo contratual: alteração de prazo, valor e escopo
Alterar valores, prorrogar vigência ou ajustar entregas sem reescrever o contrato original exige termo aditivo claro e ratificação das cláusulas mantidas.
Contrato de reforma: escopo, orçamento e serviços adicionais
Defina o que está incluído na reforma, os materiais, a proteção do imóvel e a aprovação de serviços extras. Confira como documentar a entrega e os reparos.
