Como fazer contrato de fornecimento continuado de produtos

Ordens de compra periódicas, reajuste por insumos, inspeção de qualidade e volumes mínimos garantem previsibilidade nas compras B2B.

8 min de leituraRedação FazMeuContrato
Gerente de logística conferindo paletes de mercadorias e contrato de fornecimento contínuo em armazém industrial

Garantir o suprimento regular de matéria-prima, insumos industriais ou produtos acabados é o coração da operação de indústrias e comércios. Sem um contrato de fornecimento continuado bem estruturado, flutuações de preços e atrasos na entrega podem paralisar linhas de produção inteiras.

Mecanismo de pedidos: ordens de fornecimento e prazos de faturamento

Diferente da compra e venda pontual, o fornecimento continuado estrutura um fluxo prolongado de compras futuras. O contrato principal deve funcionar como um acordo guarda-chuva que estabelece regras gerais, enquanto as entregas concretas operam por pedidos ou ordens de compra periódicas.

Cada ordem de compra formaliza a quantidade pontual, local de entrega e data de vencimento.

A minuta deve estipular prazo para aceite do pedido pelo fornecedor e fixar volume mínimo de compra mensal ou trimestral. Esse compromisso de aquisição mínima assegura previsibilidade fabril para a indústria e garante reserva de capacidade produtiva para a compradora.

Se o comprador não atingir a cota mínima ajustada, responde pela compensação contratual pactuada para amortizar custos fixos de estocagem.

  • Estrutura contratual guarda-chuva complementada por ordens de compra formais emitidas por e-mail ou sistema.

  • Prazos fixos para confirmação do pedido e expedição dos lotes pelo fornecedor.

  • Compromisso de demanda mínima periódica para manutenção dos preços unitários negociados.

Em uma frase:

Operar com contrato guarda-chuva e ordens de compra flexibiliza a rotina sem abrir mão da segurança jurídica.

Padrões de conformidade técnica, lote piloto e inspeção no recebimento

A especificação técnica detalhada dos produtos é condição elementar para evitar devoluções de mercadorias no recebimento. O contrato deve anexar folha de dados técnicos, tolerâncias físicas, químicas ou dimensionais e padrões obrigatórios de embalagem.

Para novos produtos ou matérias-primas críticas, recomenda-se condicionar a produção seriada à aprovação prévia de um lote piloto.

O texto deve estabelecer protocolo rígido para conferência no momento da entrega das cargas. Deve ser concedido prazo de cinco a dez dias corridos para que o comprador aponte vícios aparentes ou divergências quantitativas de mercadoria.

Esgotado esse prazo sem ressalvas na nota fiscal ou laudo de recebimento, a carga é considerada definitivamente aceita para fins de quitação.

Em uma frase:

Fixar prazo exato para conferência e apontamento de vícios aparentes impede devoluções tardias sem base técnica.

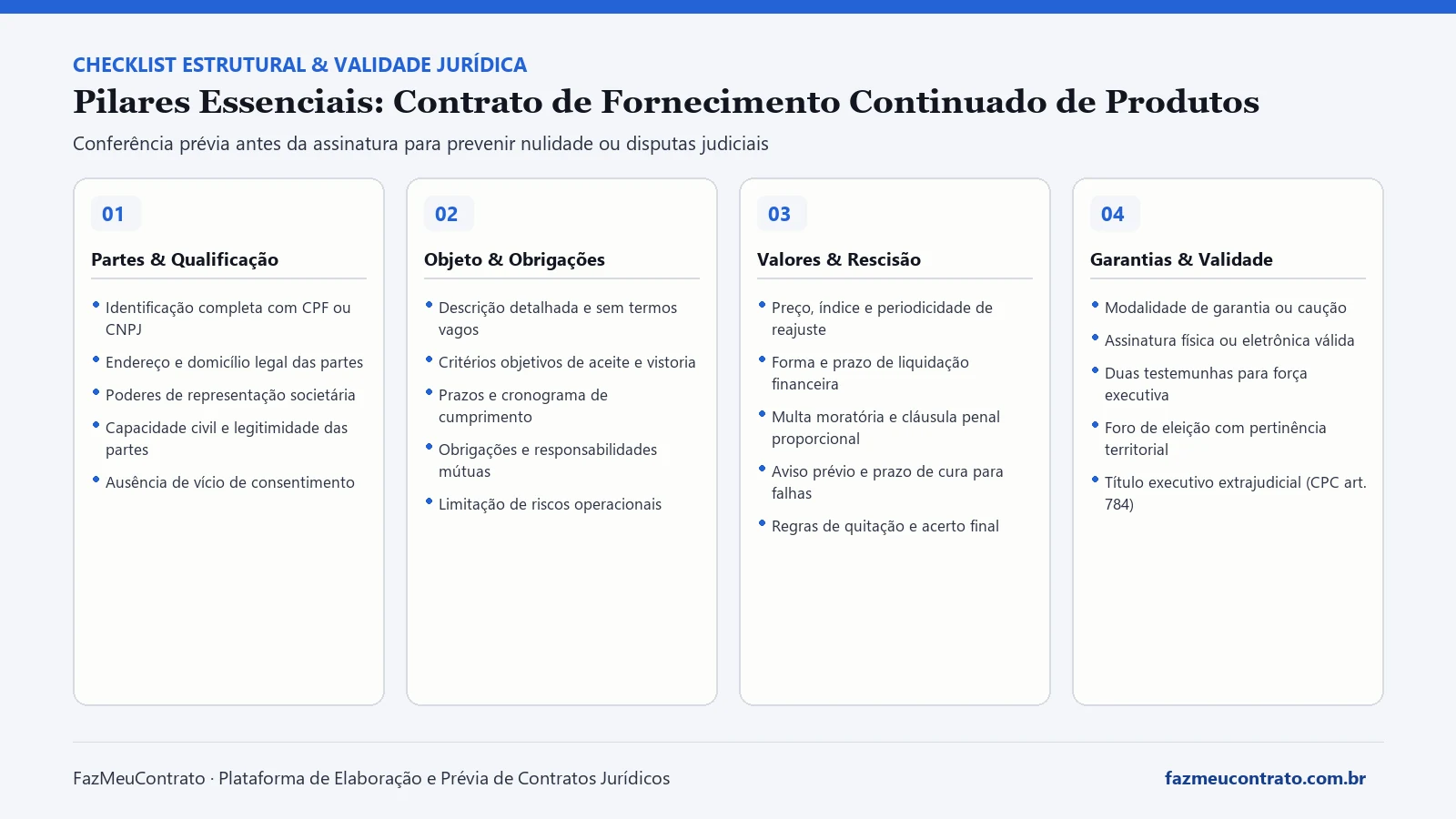

Infográfico dos 4 pilares do contrato de fornecimento continuado
Estrutura essencial para compra e venda mercantil continuada de insumos e mercadorias corporativas.

Reajuste periódico de preços e revisão por desequilíbrio econômico

Contratos continuados de fornecimento são altamente sensíveis à inflação de matérias-primas e custos de frete internacional. O contrato deve eleger um índice setorial confiável para o reajuste anual ordinário das tabelas de preços dos produtos.

Reajustes programados com base em índices oficiais evitam discussões acaloradas sobre variações monetárias.

Adicionalmente, convém pactuar cláusula de revisão extraordinária para hipóteses de disparada nos custos de insumos básicos (como aço, combustíveis ou polímeros plásticos). A estipulação de gatilhos automáticos de repactuação protege a solvência da cadeia produtiva sem exigir rompimento contratual.

Se as partes não chegarem a um acordo após a notificação do desequilíbrio, faculta-se a resilição amigável do contrato sem incidência de penalidades indenizatórias.

  • Índice oficial pactuado (IPCA, IGP-M ou índice setorial específico) para reajustes anuais ordinários.

  • Cláusula de gatilho econômico para variações abruptas superiores a 15% nos custos dos insumos diretos.

  • Direito de rescisão amigável sem penalidade se a negociação de revisão de preços for frustrada.

Em uma frase:

Cláusulas de gatilho econômico preservam a margem do fornecedor e garantem a continuidade dos suprimentos ao comprador.

Falha de abastecimento, compra emergencial em terceiros e estoque de segurança

A paralisação de uma linha de montagem industrial por desabastecimento de peças acarreta prejuízos gigantescos para a empresa compradora. Por isso, a minuta deve regular com rigor as consequências de atrasos graves ou recusa injustificada de expedição de pedidos confirmados.

O artigo 249 do Código Civil autoriza o credor, em caso de urgência, a mandar executar a obrigação por terceiro à custa do devedor inadimplente.

O contrato deve consagrar essa prerrogativa expressamente: se o fornecedor habitual atrasar a entrega além do prazo de tolerância, a compradora poderá adquirir as mercadorias de outro fornecedor de mercado, cabendo ao fornecedor inadimplente arcar com a diferença de preço.

Para amortecer choques temporários de demanda, as partes podem estipular a manutenção de um estoque de segurança mínimo (safety stock) nas instalações do vendedor ou em armazém geral próximo ao comprador.

  • Autorização expressa para compra emergencial em fornecedores terceiros à custa do inadimplente (art. 249).

  • Obrigação de manutenção de estoque de segurança permanente para cobrir variações de demanda.

  • Multa moratória progressiva incidente por dia de atraso sobre o valor total do pedido não atendido.

Em uma frase:

Direito de compra em terceiros por conta do fornecedor em mora evita paradas de fábrica e resguarda a cadeia produtiva.

Checklist de conferência do contrato de fornecimento continuado

A consolidação de termos estáveis de suprimento confere vantagem concorrencial sustentável para ambas as empresas. Compare com as regras da compra e venda de mercadorias e conheça os modelos da trilha de compra, venda e parcerias.

O modelo de contrato de fornecimento continuado automatiza a definição de lotes, ordens de compra e garantias.

Ponto CríticoRisco de IncertezaRedação Recomendada e Base Legal
Modalidade de freteDúvida sobre risco de transporteEstipular com clareza cláusula Incoterms FOB ou CIF (art. 492 do Código Civil)
Atraso na entregaLinha de produção paralisadaMulta moratória diária escalonada e compra com terceiro à custa do fornecedor
ExclusividadeAmarras mercadológicas indesejadasDefinir se o fornecimento é exclusivo para a região ou canal determinado
Falha de estoqueDesabastecimento industrialCláusula de estoque de segurança com volumes mínimos garantidos
Rescisão imotivadaEstoques encalhadosAviso prévio proporcional de 60 a 90 dias com compra do estoque residual
Pagamento e créditoInadimplência cumuladaSuspensão automática de novas remessas em caso de título vencido (art. 476)

A disciplina sobre a transferência de riscos no transporte deve adotar padrões consolidados como as cláusulas FOB (porto de partida) ou CIF (posto no destino). Isso estabelece com precisão cirúrgica o momento exato em que a mercadoria passa para a responsabilidade do comprador.

Em caso de encerramento imotivado, o comprador deve se obrigar a absorver as matérias-primas já customizadas para seus pedidos.

Em uma frase:

Definição clara da responsabilidade de frete e obrigação de absorção de estoques dedicados blindam a operação de fornecimento.

Coloque a cláusula no contrato

O modelo de Contrato de Fornecimento Continuado de Produtos monta essas cláusulas com os seus dados em etapas curtas. A prévia é grátis e o contrato completo custa R$ 19,90, enviado pelo WhatsApp após o pagamento.

Perguntas frequentes

Qual a diferença entre compra e venda mercantil e fornecimento continuado?

A compra e venda pontual esgota seus efeitos em uma entrega e pagamento únicos. O fornecimento continuado estabelece uma relação duradoura, na qual compras sucessivas são disparadas por ordens de compra vinculadas a um contrato matriz.

O fornecedor pode suspender a entrega de novos pedidos se houver fatura em atraso?

Sim. O contrato deve consignar expressamente a exceção do contrato não cumprido (artigo 476 do Código Civil), autorizando a suspensão imediata de novos despachos até que todos os boletos vencidos sejam quitados.

Como deve ser o aviso prévio para encerrar um contrato de fornecimento?

Recomenda-se aviso prévio por escrito de no mínimo 60 a 90 dias, prazo necessário para que o comprador encontre fornecedores alternativos e o fornecedor consiga redirecionar sua capacidade fabril e desovar estoques.

O que acontece com as matérias-primas adquiridas pelo fornecedor na rescisão?

A minuta deve obrigar o comprador a adquirir todo o estoque de insumos e matérias-primas já comprados ou dedicados com exclusividade à execução do contrato, calculados a preço de custo comprovado.

Como funciona a definição de frete FOB ou CIF no contrato de fornecimento?

No frete FOB, o comprador assume os custos, o seguro e os riscos da carga a partir do momento em que ela é coletada no galpão do vendedor. No frete CIF, o fornecedor se responsabiliza pelo transporte até a fábrica do comprador.

O que a empresa compradora pode fazer se o fornecedor habitual atrasar a entrega?

Com base no artigo 249 do Código Civil e em cláusula contratual expressa, a compradora pode adquirir os produtos com terceiros em regime de urgência e cobrar do fornecedor inadimplente a diferença de custos verificada.

Fontes consultadas

Este conteúdo tem finalidade informativa, trata de situação geral e não substitui a análise jurídica do caso concreto nem a revisão do contrato por um advogado.

Conteúdo publicado por Redação FazMeuContrato no FazMeuContrato. Correções e sugestões de pauta são bem-vindas pela página de contato.

Continue lendo
